Nowy stadion Polonii Bytom - Jak zmienił się obiekt w 2026 roku?

7 czerwca 2026

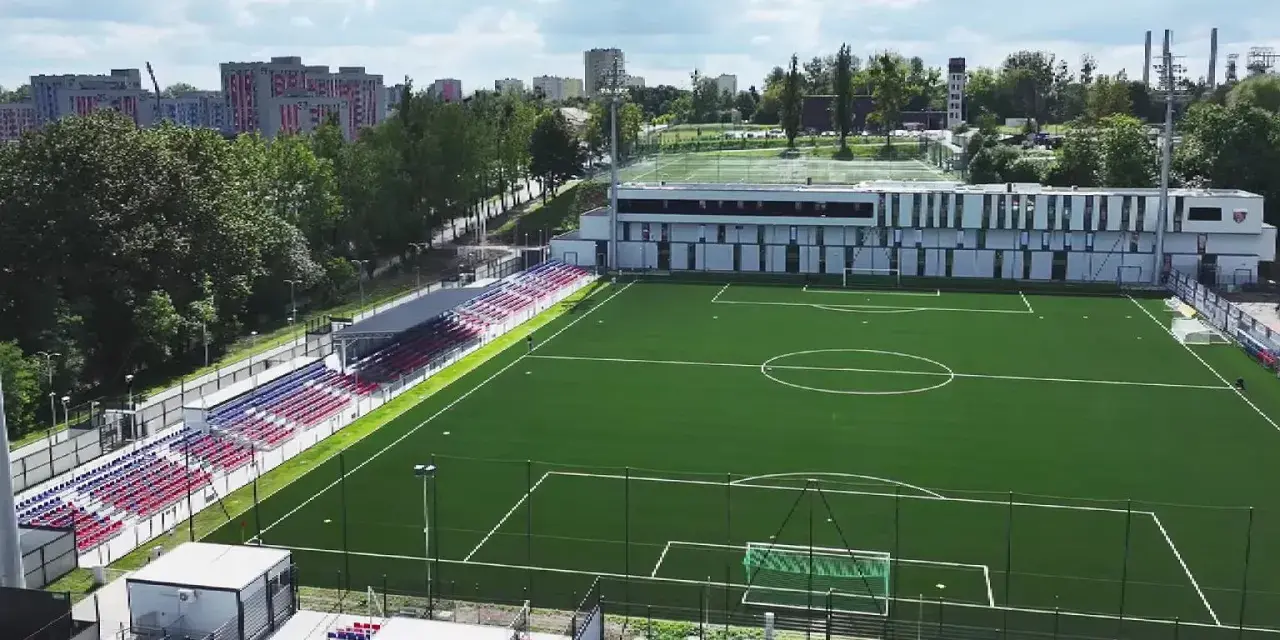

Nowy stadion Polonii Bytom z zieloną murawą, trybunami w kolorach czerwonym i niebieskim oraz nowoczesnym budynkiem klubowym.

Spis treści

Nowy stadion Polonii Bytom nie powstał jako jeden gotowy obiekt, lecz jako inwestycja prowadzona etapami i dopasowana do realnych możliwości miasta. W 2026 roku widać już jej najważniejszy efekt: działającą nową trybunę zachodnią, wyraźnie większą pojemność i stadion, który stał się pełnoprawnym domem pierwszej drużyny. W tym tekście zbieram najważniejsze fakty, pokazuję, co już działa, a co nadal warto obserwować.

Najważniejsze fakty o inwestycji przy Piłkarskiej

  • Projekt rozwijano etapami: najpierw powstała baza treningowa dla akademii, później trybuna zachodnia.
  • W 2026 roku nowa trybuna jest już otwarta, a mecze ogląda ponad 2300 widzów.
  • Pojemność obiektu wzrosła do ponad 2,2 tys. miejsc.
  • W końcowej fazie prac montowano elementy żelbetowe i komplet niebiesko-czerwonych krzesełek.
  • To inwestycja ważna nie tylko dla meczów, ale też dla szkolenia i wizerunku klubu.

Wizualizacja nowego stadionu Polonii Bytom z zieloną murawą, trybunami w barwach czerwono-niebieskich i białymi zadaszeniami.

Co naprawdę powstało przy Piłkarskiej

W tej inwestycji łatwo zgubić najważniejszy szczegół: mówimy nie o klasycznym „nowym stadionie” od zera, ale o rozbudowie istniejącego obiektu piłkarskiego. To ważne, bo od razu wyjaśnia, dlaczego projekt był rozłożony na etapy i dlaczego dziś w centrum uwagi jest przede wszystkim zachodnia trybuna.

Najpierw miasto i klub zbudowały zaplecze, które przejęła Akademia Piłkarska. Na tej bazie drużyny młodzieżowe dostały warunki treningowe, które spełniają standardy potrzebne do codziennej pracy. Później doszedł element, na który czekali kibice, czyli trybuna meczowa.

Etap Co obejmował Efekt
Pierwsza faza Obiekt treningowy dla akademii i zaplecze sportowe Przeprowadzka na przełomie sierpnia i września 2023 roku
Druga faza Trybuna zachodnia Otwarcie w lutym 2026 i wzrost pojemności do ponad 2,2 tys. miejsc

Warto też pamiętać o symbolicznej stronie tej bazy: dzięki nowemu obiektowi Polonia otrzymała Złotą Gwiazdkę w programie certyfikacji szkółek piłkarskich PZPN. To detal, który dla postronnego kibica brzmi technicznie, ale w praktyce pokazuje, że infrastruktura nie służy wyłącznie „na mecz”, tylko buduje jakość całego szkolenia. Żeby zrozumieć, skąd wziął się taki model inwestycji, trzeba spojrzeć na jej przebieg krok po kroku.

Jak przebiegała budowa i dlaczego trwała tak długo

Jak podaje miasto Bytom, od samego początku budowę podzielono na dwa etapy, bo inwestycję trzeba było dopasować do budżetu. To rozwiązanie ma sens, ale ma też swoją cenę: kibice dłużej czekają na pełny efekt, a klub przez pewien czas funkcjonuje w warunkach przejściowych.

Moment Co się działo Dlaczego to ważne
2022 Start budowy kompleksu piłkarskiego Początek całej inwestycji, jeszcze bez pełnego stadionowego efektu
Przełom sierpnia i września 2023 Oddanie pierwszej fazy obiektu treningowego Akademia dostała własną, nowoczesną bazę
21 lipca 2025 Rozpoczęcie montażu elementów żelbetowych na nowej trybunie To był moment, w którym inwestycja weszła w najbardziej widoczną fazę
13 listopada 2025 Montaż kompletnego zestawu niebiesko-czerwonych krzesełek Trybuna zaczęła wyglądać jak gotowy obiekt meczowy
7 lutego 2026 Pierwszy mecz przy otwartej nowej trybunie Inwestycja została realnie oddana kibicom

W ostatnich tygodniach budowy wykorzystano ponad 600 ton materiału, co dobrze pokazuje skalę prac przy samej konstrukcji. Takie etapowanie jest typowe dla obiektów publicznych: pozwala rozłożyć wydatki, ale wymaga cierpliwości i precyzyjnej koordynacji między projektem budowlanym, finansami miasta i kalendarzem meczowym. To właśnie ten tryb prac wyjaśnia, dlaczego finalny efekt pojawiał się stopniowo, a nie jednego dnia.

Co zmienia nowa trybuna dla kibiców i drużyny

Najprostsza odpowiedź brzmi: więcej miejsc i lepsze warunki oglądania meczu. W praktyce jednak efekt jest szerszy. Stadion z ponad 2,2 tys. miejsc i trybuną gotową na ponad 2300 widzów podczas inauguracji rundy daje klubowi większą elastyczność organizacyjną, a kibicom bardziej pełny meczowy klimat.

  • większa dostępność biletów na spotkania o podwyższonym zainteresowaniu
  • lepsza akustyka i wyraźniejszy efekt domowego stadionu
  • bardziej uporządkowana organizacja wejść, sektorów i obsługi meczu
  • mocniejszy sygnał dla sponsorów i partnerów, że klub inwestuje w infrastrukturę
  • wyższy komfort dla rodzin i kibiców, którzy zwracają uwagę nie tylko na wynik, ale też na standard obiektu

To także istotne z punktu widzenia samej drużyny. Piłkarze grają zupełnie inaczej, gdy za plecami mają pełniejszy, nowocześniejszy obiekt niż prowizoryczne rozwiązania. Z doświadczenia wiem, że takie detale wpływają nie tylko na atmosferę, lecz także na to, jak klub jest postrzegany przez rywali i przez własnych zawodników. Ale sam komfort to nie wszystko, bo w 2026 roku równie ważne stają się kwestie organizacyjne i to, co może jeszcze dojść do projektu.

Na co w 2026 roku warto jeszcze patrzeć

Jeśli ktoś pyta mnie, czy temat stadionu jest już zamknięty, odpowiadam ostrożnie: zamknięta jest najważniejsza widoczna część, ale niekoniecznie cała historia infrastrukturalna. Przy takich inwestycjach liczą się nie tylko krzesełka i pojemność, lecz także detale, które decydują o jakości użytkowania przez lata.

  • dojazd i parkowanie w dniach meczowych
  • strefy wejścia i bezpieczeństwo kibiców
  • utrzymanie murawy i zaplecza technicznego
  • dalsze dostosowanie obiektu do wymagań licencyjnych
  • ewentualne kolejne etapy rozbudowy, jeśli miasto i klub uznają je za potrzebne

Tu właśnie widać różnicę między ładnym oddaniem trybuny a trwałą zmianą jakości stadionu. Pierwsze robi wrażenie od razu, drugie buduje się miesiącami, a czasem latami, przez serwis, logistykę i konsekwentne utrzymanie standardu. To prowadzi do ostatniej, najpraktyczniejszej kwestii: co z tej inwestycji naprawdę wynika dla przyszłości Polonii.

Dlaczego ta rozbudowa wyznacza nowy standard dla Polonii Bytom

Moim zdaniem największą wartością tej inwestycji nie jest sama liczba miejsc, tylko to, że klub dostał infrastrukturalny fundament pod kolejne sezony. Akademia działa już na własnym, nowym zapleczu, pierwszy zespół ma trybunę z prawdziwego zdarzenia, a miasto pokazało, że nawet etapowy projekt może dojść do momentu, w którym przestaje być planem, a staje się codziennością.

Dla kibica najważniejszy wniosek jest prosty: przy Piłkarskiej nie zbudowano tylko efektownej konstrukcji, ale miejsce, które ma służyć meczom, szkoleniu i całemu sportowemu otoczeniu klubu. Jeśli w kolejnych miesiącach pojawią się następne decyzje inwestycyjne, to właśnie po tym projekcie będzie widać, czy Bytom myśli o stadionie wyłącznie jako o obiekcie meczowym, czy jako o długofalowej wizytówce klubu i miasta.

FAQ - Najczęstsze pytania

Po otwarciu nowej trybuny zachodniej w lutym 2026 roku pojemność obiektu wzrosła do ponad 2,2 tysiąca miejsc siedzących. Podczas meczu inauguracyjnego na trybunach mogło zasiąść ponad 2300 widzów.

Rozbudowa objęła dwa główne etapy: nowoczesną bazę treningową dla Akademii Piłkarskiej oraz nową trybunę zachodnią. Obiekt zyskał pełne zaplecze sportowe, konstrukcje żelbetowe oraz komplet niebiesko-czerwonych krzesełek.

Pierwszy mecz z udziałem kibiców na nowej trybunie odbył się 7 lutego 2026 roku. Wcześniej, we wrześniu 2023 roku, do użytku oddano budynek zaplecza i boiska treningowe, z których korzysta młodzieżowa akademia.

Podział inwestycji na fazy pozwolił na dostosowanie tempa prac do budżetu miasta Bytom. Takie rozwiązanie umożliwiło najpierw zabezpieczenie potrzeb szkoleniowych dzieci i młodzieży, a następnie realizację infrastruktury meczowej.
